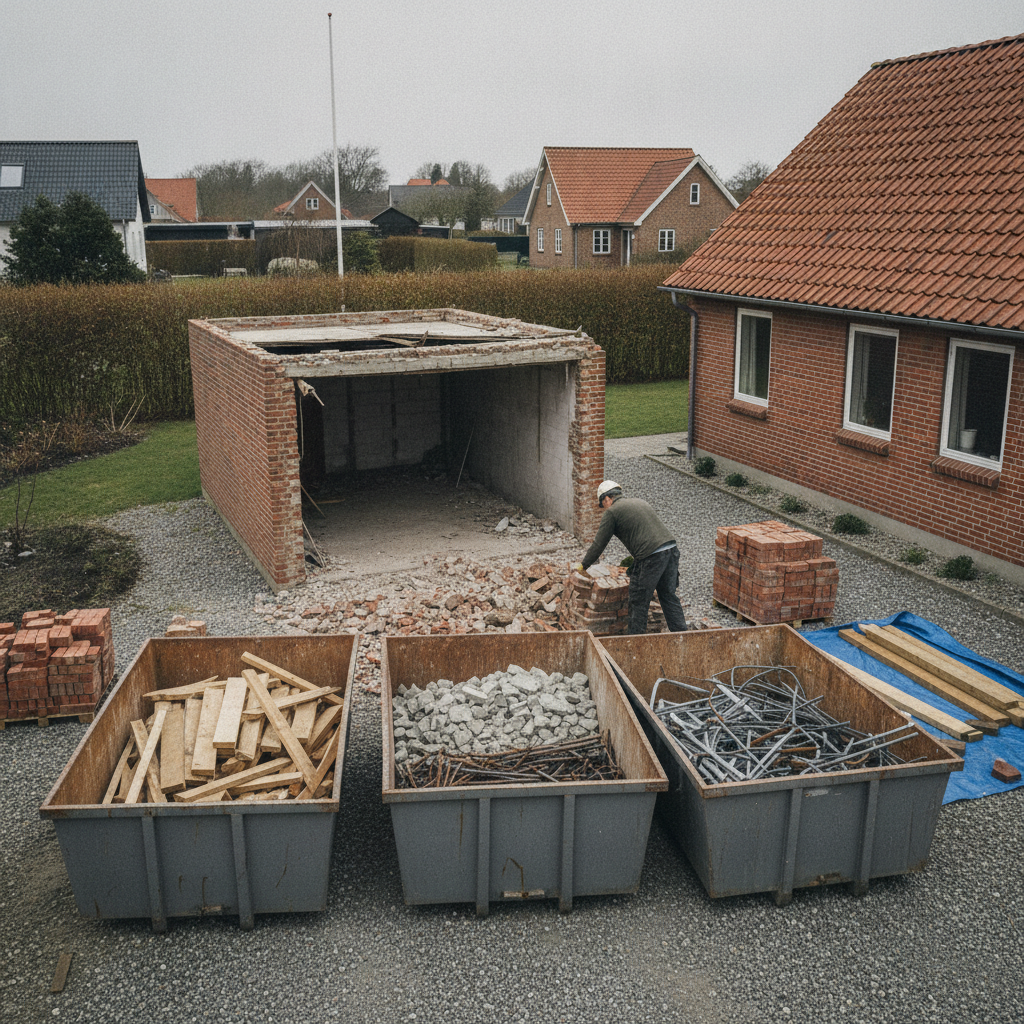

Resultatet ovenfor giver dig et hurtigt overblik, men i praksis er det samspillet mellem tilladelse, affald, miljødokumentation og BBR, der afgør, om sagen glider eller går i stå. Herunder får du den samlede arbejdsgang og de krav, der typisk følger med.
Byg og Miljø er indgangen – ikke hele processen
Byg og Miljø er den digitale indgang til mange byggesager, men i nedrivningssager skal du ofte også håndtere miljøscreening, affaldsanmeldelse og senere færdigmelding til BBR. Pointen er, at portalen samler ansøgningen, mens resten af processen stadig kræver dokumenter, frister og kommunal afklaring.
Det er især her, mange boligejere bliver i tvivl. En nedrivningstilladelse er ikke det samme som en affaldsanmeldelse, og ingen af delene er det samme som BBR-færdigmelding. Du kan derfor godt have ét projekt, der udløser flere spor samtidig.
Typisk bruger du Byg og Miljø til selve byggesagen, mens affaldsanmeldelsen afhænger af kommunens praksis. Nogle kommuner håndterer den i samme flow, andre bruger bygningsaffald.dk eller egne løsninger. Hvis du er i tvivl om selve tilladelsessporet, kan du læse mere om hvornår en nedrivningstilladelse kræves.
Efter nedrivningen er udført, slutter sagen ikke automatisk. Den skal færdigmeldes, så kommunen kan opdatere BBR korrekt.
Hvornår skal du søge tilladelse, og hvornår skal affaldet anmeldes?
Du skal som hovedregel søge nedrivningstilladelse, hvis bygningen krævede byggetilladelse at opføre. Samtidig skal byggeaffald anmeldes, hvis projektet giver mere end 1 ton affald, og anmeldelsen skal ske senest 14 dage før arbejdet starter. Mindre bygninger kan være undtaget, men kun hvis de opfylder de kommunale betingelser.
Den praktiske hovedregel er enkel: hvis du river et hus, en større garage, et anneks eller en anden bygning ned, som i sin tid har været byggesagspligtig, skal kommunen som regel ind over. Mindre fritliggende bygninger kan i nogle tilfælde være undtaget, ofte hvis de er op til 50 m², men det afhænger stadig af lokale forhold, bebyggelsesregler og eventuel bevaringsstatus.
Ved affald gælder en anden logik. Her er det mængden og typen af affald, der er afgørende. Giver projektet mere end 1 ton byggeaffald, skal det anmeldes til kommunen senest 14 dage før opstart. Den frist er praktisk vigtig, fordi du ikke bør bestille containere, håndværkere og maskiner til opstart, før affaldssporet er afklaret.
Derudover findes et særskilt spor for større projekter. Ved et samlet etageareal på 250 m² eller mere kan der være krav om selektiv nedrivning med mere omfattende kortlægning og sortering. Hvis du vil sammenligne reglerne med de generelle byggesagsregler, kan du se hvornår byggetilladelse kræves.
| Forhold | Typisk udløsende grænse | Hvad du skal gøre |
|---|---|---|
| Nedrivning af bygning | Hvis bygningen krævede byggetilladelse at opføre | Søg nedrivningstilladelse |
| Byggeaffald | Over 1 ton | Anmeld affaldet senest 14 dage før start |
| Større nedrivning | 250 m² eller mere | Afklar om der er krav om selektiv nedrivning |
| Afslutning | Når bygningen er fjernet | Færdigmeld til BBR via kommunen |
Det skal du have klar, før du logger ind
Til en ansøgning i Byg og Miljø skal du normalt have adresse, matrikel, BBR-oplysninger og en situationsplan klar. I mange sager skal du også bruge fuldmagt, miljørapport, affaldsanmeldelse og en plan for affaldshåndtering, før kommunen kan behandle sagen uden forsinkelser.
Den største tidsrøver er som regel ikke selve indtastningen i portalen, men at oplysningerne ligger spredt. Hvis du samler materialet først, bliver ansøgningen både hurtigere og mere præcis.
Skal have
- Ejendommens adresse
- Matrikelbetegnelse
- BBR-oplysninger og eventuelt bygningsnummer
- Oplysning om hvilken bygning eller bygningsdel der skal rives ned
- Situationsplan, så kommunen kan se placeringen på grunden
- Kontaktoplysninger på bygherre og eventuel ansøger
Ofte kræves eller efterspørges
- Fuldmagt, hvis rådgiver eller entreprenør søger på dine vegne
- Miljøscreening eller miljørapport
- Affaldsanmeldelse ved nedrivning
- Plan for sortering og håndtering af affald
- Oplysninger om bygningshøjde, grundflade eller etageareal
- Dokumentation for særlige forhold som asbest, PCB eller bevaringsstatus
Hvis du vil forberede dig systematisk, er en tjekliste før nedrivning og sanering ofte den nemmeste måde at se, hvad der mangler, før sagen sendes ind.
Situationsplanen er et typisk svagt punkt. Den behøver ikke være avanceret, men den skal tydeligt vise bygningens placering på grunden og hvad der konkret skal fjernes. Hvis kommunen ikke kan se det, kommer der ofte en ekstra runde.
Miljødokumentationen er et andet kritisk punkt. Hvis bygningen er ældre, eller der er mistanke om problemstoffer, bør du få afklaret hvad miljøscreening før nedrivning dækker, før du sender ansøgningen.
Sådan forløber sagen fra første afklaring til BBR
Den sikre rækkefølge er typisk: først miljøscreening, så miljørapport og affaldsafklaring, derefter affaldsanmeldelse og nedrivningstilladelse, og til sidst færdigmelding til BBR. Hvis projektet er større eller bevaringspræget, kan der komme ekstra behandlingstid eller høring ind imellem.
Det praktiske forløb ser ofte sådan ud:
- Afklar bygning og omfang. Start med at se på bygningstype, størrelse, BBR-data og om ejendommen ligger i et område med særlige regler.
- Bestil miljøscreening ved behov. Er bygningen ældre, eller skal større dele fjernes, er det normalt klogt at få miljøforholdene undersøgt tidligt.
- Få miljørapport og affaldsafklaring på plads. Her vurderes materialer, fraktioner og om dele af affaldet skal håndteres som farligt affald eller til deponi.
- Anmeld byggeaffaldet. Hvis affaldsmængden overstiger 1 ton, skal anmeldelsen ind senest 14 dage før start.
- Indsend nedrivningssagen. Når bilagene er klar, sendes sagen via Byg og Miljø.
- Afvent kommunens behandling. Kommunen kan bede om supplerende materiale, og ved bevaringsværdige bygninger kan der komme høring.
- Udfør arbejdet og dokumentér bortskaffelsen. Sortering, containere og modtageanlæg skal passe med anmeldelsen.
- Færdigmeld til BBR. Når arbejdet er afsluttet, meldes sagen færdig.
Nogle trin kan køre parallelt. Du kan for eksempel godt samle ejendomsoplysninger og få lavet situationsplan, mens miljøscreeningen er i gang. Men affaldsanmeldelse, endelig sorteringsplan og selve nedrivningsarbejdet afhænger ofte af, at screeningen er afsluttet først.
Hvis du vil se hele arbejdsgangen i en mere detaljeret version, kan du bruge en nedrivningsguide med planlægning, screening og oprydning som supplement.
Bygherren har ansvaret – også når andre gør arbejdet
Bygherren har ansvaret for, at sagen bliver anmeldt og behandlet korrekt, også hvis rådgiver eller entreprenør hjælper undervejs. Rådgiveren kan samle dokumenter og udfylde meget af materialet, men fuldmagt og endeligt ansvar ligger stadig hos bygherren.
Det er en klassisk misforståelse, at ansvaret automatisk flytter med til entreprenøren. Det gør det ikke. Hvis en anmeldelse mangler, fristen overskrides, eller affaldet håndteres forkert, er det stadig bygherren, kommunen ser på først.
| Part | Typisk rolle | Det du skal være opmærksom på |
|---|---|---|
| Bygherre | Har det formelle ansvar for ansøgning og anmeldelser | Ansvar kan ikke bare “overlades” mundtligt |
| Rådgiver | Samler bilag, screeninger og ansøgningsmateriale | Kræver ofte fuldmagt |
| Entreprenør | Udfører nedrivning, sortering og bortkørsel | Skal arbejde efter de godkendte rammer |
| Kommune | Behandler ansøgning og affaldsforhold | Kan bede om mere dokumentation |
Hvis en anden søger på dine vegne, bør du få afklaret bygherrens ansvar og pligter, før du giver fuldmagt.
Bevaringsværdige og fredede bygninger kræver ekstra afklaring
Hvis bygningen er bevaringsværdig eller fredet, bliver processen typisk mere restriktiv og langsommere. Ved bevaringsværdi kan kommunen kræve ekstra dokumentation eller høring, og ved fredning er det Slots- og Kulturstyrelsen, der spiller en central rolle.
Det vigtige er at afklare dette tidligt. Du bør ikke gå ud fra, at en bygning kan rives ned, bare fordi den står på din grund eller ikke længere bruges. Lokalplaner, bevaringsområder og registreringer kan ændre hele sagen.
En praktisk tommelfingerregel er at undersøge tre ting først:
- Om bygningen er omfattet af lokalplan eller bevarende bestemmelser
- Om den har en SAVE-vurdering, hvor 1-4 typisk peger på bevaringsværdi
- Om bygningen er fredet eller ligger i et område med særlige kulturhensyn
Er en af de tre markeringer relevant, bør du tage kommunal dialog tidligt. Det kan spare både projekteringstid og unødige omkostninger til materiale, der alligevel ikke kan bruges i den endelige sag.
Selektiv nedrivning ændrer kravene markant
Selektiv nedrivning gælder ved større projekter, typisk når etagearealet er 250 m² eller mere. Det betyder, at materialer skal kortlægges og sorteres langt mere systematisk, og at der normalt kræves en certificeret miljø- og ressourcekoordinator.
Forskellen er ikke kun administrativ. Ved almindelig nedrivning er fokus ofte på at få tilladelser og affaldsanmeldelse på plads. Ved selektiv nedrivning bliver materialekortlægning, ressourceudnyttelse, fraktionsopdeling og dokumentation en langt større del af projektet.
| Almindelig nedrivning | Selektiv nedrivning | |
|---|---|---|
| Omfang | Mindre eller enklere projekter | Større projekter, typisk 250 m²+ |
| Dokumentation | Basisbilag og affaldsoplysninger | Fuld ressource- og miljøkortlægning |
| Sortering | Sortering i relevante fraktioner | Mere detaljeret og systematisk udsortering |
| Rollefordeling | Bygherre, rådgiver, entreprenør | Ofte også certificeret MRK |
| Tidsforbrug | Ofte kortere forløb | Typisk længere forberedelse og mere kontrol |
I praksis betyder det flere prøver, mere planlægning og større krav til dokumenteret sortering. Hvis dit projekt ligger i den størrelse, er det en god idé at læse mere om krav, proces og dokumentation ved selektiv nedrivning, før du går videre.
Materialer og stoffer der ofte kræver særskilt håndtering
Ældre bygninger kan indeholde asbest, PCB, bly og andre stoffer, der skal sorteres eller behandles særskilt. Det afgørende er ikke bare, hvad materialet er, men om det ligger over en grænseværdi, og om det skal til genbrug, deponi, forbrænding eller specialbehandling.
Det er netop derfor miljøscreening og prøvetagning har så stor betydning. To ens udhuse kan ende med meget forskellige affaldskrav, hvis det ene indeholder asbestholdige tagplader eller PCB i fuger, og det andet ikke gør.
| Materiale eller stof | Typisk risiko | Hvad du skal gøre |
|---|---|---|
| Asbest | Sundhedsfarlige fibre i fx tagplader, rørisolering og visse plader | Afklar ved forundersøgelse, anmeld særskilt hvor påkrævet, og følg regler for emballering og modtagelse |
| PCB | Kan findes i fuger, maling og bygningsdele i ældre byggeri | Prøvetagning og vurdering mod grænseværdi; over 50 mg/kg håndteres særskilt |
| Bly | Ofte i maling og overflader | Sortér og bortskaff efter analyse og kommunale krav |
| Kviksølv | Kan forekomme i installationer og komponenter | Skal udsorteres og afleveres som farligt affald |
| Zink og andre tungmetaller | Kan påvirke valg af fraktion og modtageanlæg | Kræver ofte analyse ved tvivl |
| Termoruder | Ældre ruder kan være problematiske og ikke egnet til almindelig genanvendelse | Holdes adskilt og afleveres efter gældende ordning |
Kommunal praksis og modtageanlæg kan variere, men som pejlemærke bruges blandt andet grænseværdier som PCB over 50 mg/kg og visse tungmetalholdige fraktioner over 2500 mg/kg i relevant kommunemateriale. Det er ikke noget, du bør gætte dig frem til på pladsen.
Asbest er et særtilfælde, fordi det både kan udløse krav i forhold til arbejdsmiljø og affaldsdeklaration. I nogle forløb skal materialet både anmeldes til kommunen og deklareres til modtageanlæg, fx AV Miljø. Er der mistanke om asbest, bør du starte med en forundersøgelse for asbest.
Til den praktiske håndtering på pladsen er det nyttigt at kende affaldsfraktioner på byggepladsen og principperne i affaldshierarkiet ved nedrivning, så genbrug, genanvendelse, forbrænding og deponi bliver skilt korrekt ad.
Hvad koster det – og hvad koster typisk ikke noget?
Selve ansøgningen i Byg og Miljø er som udgangspunkt gratis, men miljøscreening, prøvetagning, dokumentation og eventuel sanering er betalte ydelser. Det betyder, at de reelle omkostninger næsten altid ligger i forarbejdet, ikke i selve indsendelsen.
Det giver derfor bedst mening at dele økonomien op i tre lag:
- Det administrative: Selve indsendelsen er normalt gratis.
- Dokumentationen: Screening, miljørapport, prøver og eventuel rådgiverhjælp koster.
- Udførelsen: Nedrivning, containere, sortering, transport og eventuel sanering koster ofte mest.
Prisen på dokumentation svinger især med bygningstype, størrelse, alder og antal prøver. Der findes ydelser fra omkring 2.495 kr. ekskl. analyser for en konkret, afgrænset dokumentationsopgave hos enkelte udbydere, men det er ikke en generel markedspris. Så snart der skal tages flere prøver eller laves mere omfattende kortlægning, stiger beløbet hurtigt.
Hvis du vil forstå prisdriverne bedre, kan du se hvad prisen på miljøscreening afhænger af. Ved konstateret forurening eller særlige stoffer giver det også mening at se på prisdrivere for miljøsanering.
Det samlede budget for projektet afhænger derefter af mængden af affald, valg af containere, modtageanlæg og hvor meget der kan genanvendes. Hvis du vil lave et første overslag, kan du bruge en prisberegner til nedrivning og affaldshåndtering.
De fejl der oftest forsinker sagen
De mest almindelige fejl er manglende eller upræcis dokumentation, for sen anmeldelse af affald og uklart ansvar mellem bygherre og rådgiver. De fejl forsinker typisk sagen, fordi kommunen mangler at kunne vurdere projektet eller fordi arbejdet er startet for tidligt.
Tre fejl du bør tjekke først
- Er situationsplanen tydelig? Hvis kommunen ikke kan se, hvad der rives ned, kommer der ofte en ekstra runde.
- Er affaldet anmeldt i tide? Fristen på 14 dage er en klassiker, der vælter tidsplaner.
- Er ansvaret skriftligt afklaret? Hvis rådgiver eller entreprenør søger for dig, bør fuldmagt og rollefordeling være på plads.
| Fejl | Konsekvens | Løsning |
|---|---|---|
| Manglende situationsplan eller uklar matrikel | Sagen sættes på pause | Upload tydelig plan med markering af bygningen |
| Affaldsanmeldelse sendt for sent | Opstart må udskydes | Indsend mindst 14 dage før forventet start |
| Manglende fuldmagt | Kommunen kan afvise eller bede om nyt materiale | Vedlæg fuldmagt fra start |
| Forkert vurdering af bevaringsstatus | Længere sagsbehandling eller afslag | Tjek lokalplan, SAVE og fredning tidligt |
| Mangelfuld miljøscreening | Supplerende analyser og forsinkelse | Få screening udført før endelig ansøgning |
| Urealistisk affaldsplan | Problemer ved sortering og bortskaffelse | Afstem fraktioner, containere og modtageanlæg på forhånd |
En anden fejl er at tro, at alle kommuner gør tingene ens. Reglerne bygger på samme overordnede rammer, men workflows, blanketter og dokumentationskrav kan være forskellige. Derfor bør du altid læse din kommunes konkrete vejledning, især hvis ejendommen ligger i et bevaringsområde eller projektet er større end normalt.
Hvis du vil forberede den praktiske affaldsdel bedre, kan du læse om sortering, containere og bortskaffelse af byggeaffald. Ved skærpet kontrol kan det også være relevant at kende krav til dokumentation ved affaldstilsyn.
BBR-færdigmelding er sidste trin – og den bliver ofte glemt
Når bygningen er revet ned, skal sagen færdigmeldes, så kommunen kan opdatere BBR. Det er sidste administrative trin i forløbet, og det er vigtigt, fordi ejendommens registrering ellers kan stå forkert.
Færdigmeldingen er i praksis din besked til kommunen om, at arbejdet er afsluttet som godkendt. Derefter kan kommunen opdatere bygningsregistret, så den nedrevne bygning ikke længere står som eksisterende.
Det har betydning for både ejendomsoplysninger, forsikring, salg og fremtidige byggesager. Hvis BBR ikke bliver rettet, kan du senere ende med at bruge tid på at forklare, hvorfor registreringen ikke stemmer med virkeligheden.
Hvornår bruger du kommunen, og hvornår bruger du bygningsaffald.dk?
Hvilken portal du skal bruge, afhænger af kommunen. Nogle bruger Byg og Miljø til hele eller dele af processen, mens andre anvender bygningsaffald.dk eller egne kommunale blanketter til affaldsanmeldelsen.
Den enkle tommelfingerregel er derfor: brug Byg og Miljø til byggesagen, men kontrollér særskilt, hvordan din kommune vil have affaldsanmeldelsen indsendt. Det er ikke sikkert, at begge dele ligger samme sted.
Hvis du arbejder på tværs af kommuner, er forskellen ekstra vigtig. Det samme projekt kan møde lidt forskellige workflows, selv om de overordnede regler er de samme. Derfor er det klogt at tjekke lokale procedurer, før du går i gang, især ved større sager eller særlige materialer.
Er du i tvivl om den lokale praksis, kan du bruge et overblik over kommuneforskelle og lokale krav som første afklaring.
Kort fortalt: tilladelse handler om, om bygningen må rives ned. Affaldsanmeldelse handler om, hvordan materialerne håndteres. Miljøscreening handler om, hvad bygningen indeholder. BBR-færdigmelding handler om at få afsluttet sagen korrekt.
