Selektiv nedrivning er en planlagt nedtagning, hvor materialer adskilles og sorteres undervejs. Formålet er at bevare mest mulig værdi til genbrug eller genanvendelse og samtidig sikre, at materialer med problematiske stoffer håndteres særskilt og forsvarligt. Vores samlede gennemgang af krav, 250 m²-reglen, roller, typiske fejl og pris finder du på siden om selektiv nedrivning.
Siden 1. juli 2025 gælder reglerne om selektiv nedrivning, når hele eller dele af en bygning fjernes fuldstændigt, og det fjernede etageareal udgør mindst 250 m². Det gælder både private og erhvervsmæssige bygherrer. For sådanne projekter skal forundersøgelser, standardiseret nedrivningsplan, miljø- og ressourcekoordinator, autoriseret nedrivningsvirksomhed, sortering og dokumentation hænge sammen hele vejen til aflevering.
Hvad er selektiv nedrivning?
Ved selektiv nedrivning tages bygningen ned i en kontrolleret rækkefølge. Materialer adskilles ved kilden, så rene fraktioner ikke blandes med gips, isolering, malingrester eller materialer med miljø- og sundhedsskadelige stoffer.
I praksis betyder det mere end selve arbejdet på pladsen. Bygherren og de udførende skal have overblik over bygningens materialer, alder, mulige risici, sorteringsmuligheder og forventede materialestrømme, før den tunge nedrivning begynder. En tidlig miljøscreening før nedrivning og eventuelt en efterfølgende miljøkortlægning er derfor vigtige grundlag for processen.
| Selektiv nedrivning | Almindelig nedrivning |
|---|---|
| Materialer adskilles og sorteres under nedtagningen | Materialer blandes oftere undervejs |
| Fokus på genbrug, genanvendelse og sporbarhed | Fokus på hurtig fjernelse og bortskaffelse |
| Kræver planlagt logistik, kontrol og dokumentation | Har typisk et enklere udførelsesforløb |
| Problematiske stoffer udtages systematisk | Større risiko for sammenblanding |
Er dit projekt omfattet af kravene?
Det afgørende er, om hele eller dele af en bygning fjernes fuldstændigt, og om det fjernede etageareal udgør mindst 250 m². Reglerne trådte i kraft 1. juli 2025. Ansøgningstidspunktet er vigtigt for, hvornår den standardiserede nedrivningsplan skal indsendes, men er ikke selve tærsklen for, om et nyt projekt er omfattet. Overgangsspørgsmålet er især relevant for ældre sager, hvor nedrivningen allerede var i gang før 1. juli 2025.
Afklar især disse tre forhold tidligt:
- Om bygningen fjernes fuldstændigt, eller om der er tale om en delvis nedrivning.
- Om det samlede etageareal, der fjernes, er 250 m² eller mere.
- Om der er tale om en ældre overgangssag, hvor nedrivningen allerede var i gang før 1. juli 2025.
| Afklaring | Typisk betydning |
|---|---|
| Under 250 m² | Pligten efter arealtærsklen gælder typisk ikke, men andre miljø- og affaldskrav kan stadig gælde. |
| 250 m² eller mere | Projektet kan være omfattet, hvis de øvrige betingelser også er opfyldt. |
| Nedrivning udføres efter 1. juli 2025 | De gældende regler om selektiv nedrivning skal følges, når projektet opfylder betingelserne om fuldstændig fjernelse og mindst 250 m². |
| Nedrivning var allerede i gang før 1. juli 2025 | Miljøstyrelsens aktuelle vejledning angiver, at de nye regler ikke gælder for nedrivninger, der allerede var i gang før ikrafttrædelsen. |
| Delvis nedrivning eller nedrenovering | Kan være omfattet, hvis den del, der fjernes fuldstændigt, udgør mindst 250 m². Kommunen vurderer konkret, om arbejdet er fuldstændig fjernelse af etageareal. |
Reglerne gælder også for erhvervsbygninger; bygningens anvendelse giver ikke i sig selv en undtagelse fra 250 m²-reglen. Etagearealet beregnes efter bygningsreglementets regler, og ved bygninger med flere etager kan det fjernede etageareal derfor være væsentligt større end bygningens grundplan. Ligger projektet tæt på tærsklen, eller er der tvivl om, hvad der konkret regnes som fuldstændig fjernelse, bør det afklares i god tid sammen med de konkrete krav til nedrivningstilladelse eller anmeldelse.
Sådan foregår selektiv nedrivning fra forundersøgelse til aflevering
Selektiv nedrivning følger både et dokument- og myndighedsspor og et fysisk spor på byggepladsen. De to spor skal følges ad: En god plan uden praktisk sortering virker ikke, og sortering uden kendte materialer og dokumentation giver usikre materialestrømme.
1. Afklar omfang, risici og materialer
Start med bygningens omfang, alder, konstruktioner og kendte materialer. Miljøscreeningen skal pege på mulig forurening og behov for videre undersøgelser. Hvis der er mistanke om eksempelvis asbest, PCB, tungmetaller eller andre problematiske stoffer, skal forholdet undersøges nærmere, før materialerne planlægges til genbrug eller genanvendelse.
2. Kortlæg og planlæg materialestrømmene
Når forundersøgelserne er afsluttet, planlægges nedrivningsrækkefølge, materialefraktioner, pladslogistik, mellemlagring, mærkning og modtagere. Her fastlægges også, hvilke materialer der realistisk kan demonteres skånsomt, hvilke der kan genanvendes som råvare, og hvilke der skal håndteres som affald.
Affaldsflowet skal være afklaret før opstart. Læs mere om den administrative del i guiden til affaldsanmeldelse ved nedrivning.
3. Gør pladsen klar
Før nedtagningen starter, afbrydes normalt el, vand, varme, gas, afløb og øvrige forsyninger. Samtidig etableres den praktiske sortering med containere, mærkning, adgangsveje og områder til midlertidig opbevaring. Planen skal kunne justeres, hvis skjulte materialer eller uventet forurening findes undervejs.

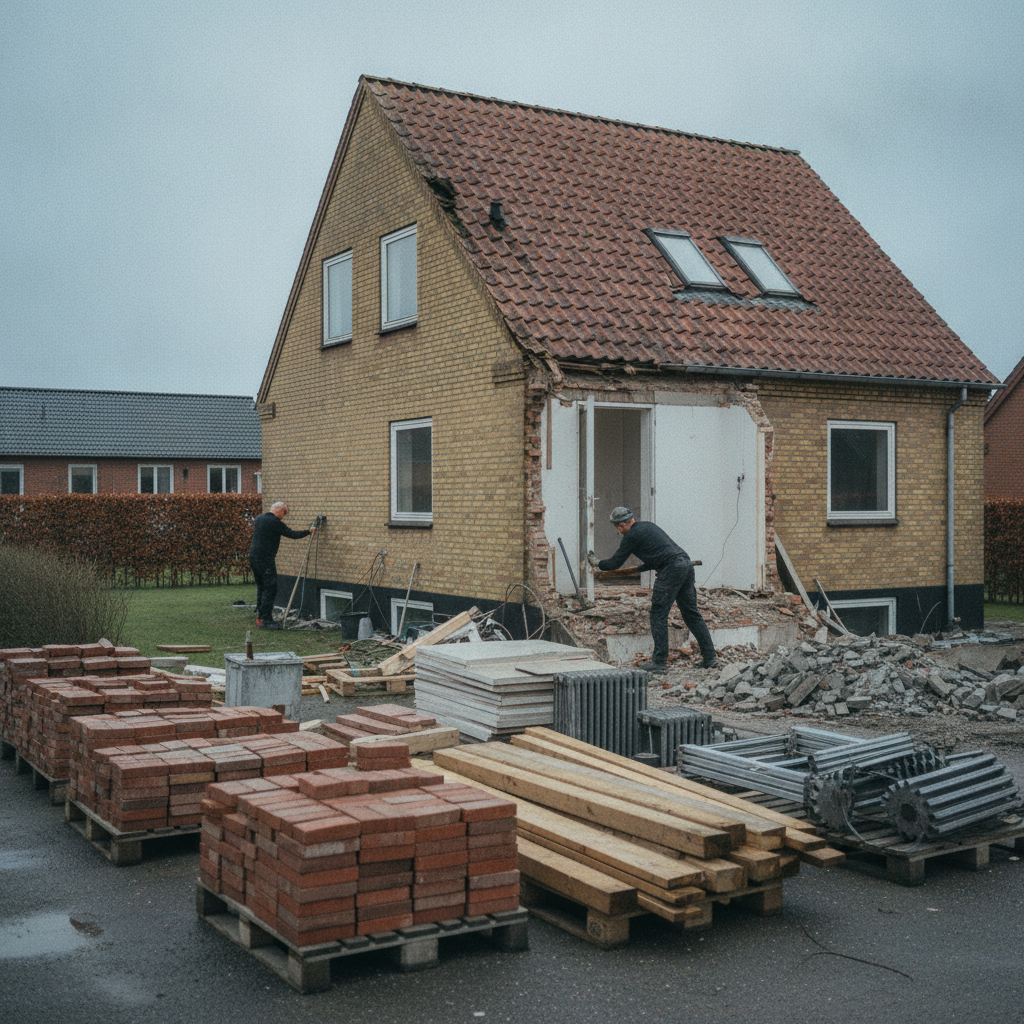

4. Tag inventar og genbrugsegnede dele ud først
Løst inventar, døre, køkkener, armaturer, radiatorer, belysning og andre demonterbare dele udtages, før de beskadiges af den øvrige nedrivning. Det er ofte her, potentialet for direkte genbrug er størst.
5. Udsortér ikke-bærende bygningsdele
Herefter fjernes typisk skillevægge, lofter, gulvopbygninger, beklædninger og tekniske føringsveje. Rene fraktioner skal holdes adskilt gennem hele processen. En oversigt over affaldsfraktioner på byggepladsen kan bruges til at planlægge sorteringen.
6. Nedriv bærende konstruktioner og fundamenter
Først når de adskillelige dele er fjernet, fortsætter arbejdet med bærende vægge, dæk, tagkonstruktioner og til sidst fundamenter og terrændæk. Beton, tegl, metal og træ skal så vidt muligt fortsat holdes i særskilte fraktioner, mens forurenede dele udtages separat.
7. Kontrollér, dokumentér og aflever
Ved afslutningen samles registreringer, analyser, vejesedler, modtagekvitteringer og eventuelle afvigelser. Slutdokumentationen bør bygges op løbende og ikke først ved projektets afslutning. En afleveringsprotokol for nedrivning og sanering kan hjælpe med at strukturere denne del.
Hvilken dokumentation skal være på plads?
Dokumentationen skal skabe sammenhæng mellem forundersøgelser, planlægning, udførelse og aflevering. Bygherren har det overordnede ansvar for, at sagen er organiseret korrekt, mens rådgivere, koordinatorer og den udførende virksomhed bidrager med deres faglige leverancer.
| Dokument eller registrering | Typisk ansvarlig | Hvornår | Formål |
|---|---|---|---|
| Miljøscreening | Kompetent fagperson på vegne af bygherre | Tidligt i planlægningen | At identificere mistanke om problematiske stoffer og behov for videre undersøgelser. |
| Miljøkortlægning og analyser | Fagkyndig rådgiver eller kortlægger | Efter screening og før udførelse | At lokalisere risikable materialer og beskrive den relevante håndtering. |
| Standardiseret nedrivningsplan | Bygherre via miljø- og ressourcekoordinator (MRK) | Ved ansøgning om byggetilladelse til nedrivning | At beskrive rækkefølge, fraktioner, sortering, problematiske stoffer og logistik. |
| Affaldsanmeldelse og relevante bilag | Bygherre eller repræsentant | Før arbejdet starter | At beskrive forventede affaldstyper, mængder og håndtering over for kommunen. |
| Kontrol- og sporbarhedsregistrering | Udførende virksomhed og ressourceansvarlig | Løbende | At dokumentere sortering, afvigelser, transport og materialestrømme. |
| Vejesedler, modtagekvitteringer og slutevaluering | Udførende virksomhed og modtageanlæg | Ved aflevering | At vise, hvordan materialer og affald faktisk er håndteret. |
Den standardiserede nedrivningsplan skal indsendes til kommunen på tidspunktet for ansøgning om byggetilladelse til nedrivning. MRK skal være udpeget før planen udfyldes. Planen skal samtidig være praktisk anvendelig på pladsen og blandt andet beskrive bygningens omfang, relevante forundersøgelser, forventede fraktioner, rækkefølgen for nedtagning, sortering, mellemlagring, transport, modtageanlæg og kontrolpunkter.
Hvis screening, kortlægning, affaldsanmeldelse og nedrivningsplan peger i forskellige retninger, opstår der let forsinkelser, fejl i sorteringen eller spørgsmål i myndighedsbehandlingen. Dokumenterne skal derfor opdateres, hvis nye fund ændrer forudsætningerne.
Roller, autorisation og kvalitetsledelse
Bygherren har det overordnede ansvar for projektets rammer og dokumentation. Den udførende virksomhed står for den praktiske nedrivning, mens miljø- og ressourcekoordinering, den ressourceansvarlige og kommunens myndighedsbehandling har forskellige funktioner i forløbet.
- Bygherre: Sikrer relevante undersøgelser, planlægning, dokumentation og tydelig rollefordeling.
- Miljø- og ressourcekoordinator: Udpeges af bygherren før den standardiserede nedrivningsplan udfyldes. MRK koordinerer og sikrer, at planen udarbejdes og indsendes, og følger løbende op på, at den efterleves. Se også miljø- og ressourcekoordinatorens rolle.
- Autoriseret nedrivningsvirksomhed: Nedrivningsarbejde omfattet af 250 m²-reglen må kun udføres af en autoriseret nedrivningsvirksomhed, og bygherren skal sikre, at kravet er opfyldt.
- Ressourceansvarlig: Er knyttet til den autoriserede nedrivningsvirksomhed og medvirker til bemanding, instruktion, tilsyn, sortering, afvigelser og den praktiske efterlevelse af virksomhedens KLS og nedrivningsplanen.
- Kommune: Behandler relevante oplysninger og fører myndighedsmæssigt tilsyn.
For den udførende virksomhed er autorisation ikke alene et spørgsmål om erfaring. Virksomheden skal kunne dokumentere de krav, der gælder for autorisation, herunder et kvalitetsledelsessystem (KLS) og en ressourceansvarlig med den nødvendige tilknytning og kompetence.
Et KLS skal kunne bruges i den daglige drift og bør beskrive organisation og roller, kompetencer og bemanding, sortering og materialehåndtering, håndtering af problematiske stoffer, registrering af afvigelser, korrigerende handlinger, slutevaluering og arkivering. Bygherren bør derfor tidligt afklare, at den valgte udførende virksomhed kan dokumentere de relevante krav for opgaven.
Genbrug, genanvendelse og materialevalg
Genbrug og genanvendelse er ikke det samme. Genbrug betyder, at et produkt eller en bygningsdel bruges igen uden væsentlig forarbejdning. Genanvendelse betyder, at materialet forarbejdes til en ny råvare. Direkte genbrug er relevant, når kvalitet, stand og sikkerhed er dokumenteret.
Vurderingen skal altid tage udgangspunkt i materialets tilstand, historik og risiko for forurening. Et materiale bør ikke sendes til genbrug alene, fordi det ser brugbart ud.
| Materiale | Mulighed | Typiske risici | Typisk håndtering |
|---|---|---|---|
| Tegl og mursten | Kan være egnet til genbrug eller genanvendelse | Mørtelrester, skader og overfladeforurening | Sortering, rensning og kvalitetsvurdering |
| Beton | Er ofte egnet til genanvendelse | Armering, belægninger og forurening | Adskillelse, knusning og kontrol af renhed |
| Træ | Kan i nogle tilfælde genbruges direkte | Maling, imprægnering, råd og skjulte stoffer | Kontrol, eventuel analyse og sortering |
| Stål og metaller | Har ofte godt potentiale for genbrug eller genanvendelse | Korrosion, belægninger og sammenbygning med andre materialer | Skånsom demontering og rene fraktioner |
| Døre, inventar og køkkener | Kan ofte genbruges direkte | Slitage, manglende dele og specialmål | Skånsom demontering og registrering |
| Vinduer og glas | Kan være relevante, men kræver omhyggelig vurdering | Brudskader, fuger og belægninger med problematiske stoffer | Vurdering af alder, opbygning og eventuelle analyser |
Ved ældre bygninger skal særligt malede overflader, fuger, limprodukter, isolering og lukkede konstruktioner vurderes med omhu. Er der reel mistanke om problematiske stoffer, skal materialet afklares, før det indgår i en genbrugsstrøm. Mere om muligheder og vurderinger findes i guiden til genbrug af byggematerialer efter nedrivning.
Sporbarhed gør genbrug anvendeligt
Sporbarhed betyder, at et materiales oprindelse, alder, stand og risici kan følges gennem projektet. Uden en kendt historik bliver det vanskeligere at vurdere, om materialet kan bruges sikkert i en ny sammenhæng.
Et brugbart materialespor bør som minimum omfatte:
- hvilken bygning og bygningsdel materialet kommer fra
- alder eller opførelsesperiode, hvis den er kendt
- tidligere anvendelse og synlige behandlinger eller skader
- resultater af screening, prøvetagning og analyser
- hvordan materialet er demonteret, opbevaret og transporteret
- hvilken modtager, fraktion eller videre anvendelse materialet har fået
God sporbarhed mindsker risikoen for, at materialer med ukendt indhold flyttes videre til nye bygninger. Den gør det samtidig lettere at dokumentere kvalitet og afsætte materialer til direkte genbrug frem for lavere værdi som blandet affald.
Typiske fejl – og sådan forebygges de
De mest almindelige fejl er for sene forundersøgelser, sammenblanding af fraktioner, uklar rollefordeling og manglende løbende dokumentation. Konsekvensen kan være dårligere genbrug, dyrere affaldshåndtering, forsinkelser og krav om yderligere afklaring eller genopretning.
- Kortlægning for sent: Tidsplan, tilbud og pladslogistik bygger på forkerte forudsætninger. Forebyg med tidlig screening og relevante undersøgelser.
- Sammenblanding på pladsen: Rene materialer mister værdi, når de blandes med andre eller forurenede fraktioner. Forebyg med tydelig mærkning, containere og ansvar på pladsen.
- Skjulte lag overses: Lukkede konstruktioner, fuger, lim og isolering kan ændre håndteringen. Forebyg med mulighed for at stoppe op og justere planen ved nye fund.
- Dokumentation samles til sidst: Vejesedler, fotos og modtagekvitteringer mangler ved aflevering. Forebyg med løbende registrering og faste kontrolpunkter.
- Autorisation og KLS kontrolleres for sent: Den udførende virksomhed kan mangle relevante forudsætninger for opgaven. Forebyg med dokumentkontrol før kontrakt og opstart.
Tjekliste før opstart
- Det er afklaret, om hele eller dele af bygningen fjernes fuldstændigt, om det fjernede etageareal er mindst 250 m², og om der er en ældre overgangssag fra før 1. juli 2025.
- Bygherre, rådgiver, koordinator og udførende har skriftligt afgrænsede roller.
- Miljøscreening og eventuel kortlægning er gennemført.
- Materialer med genbrugspotentiale og materialer med risici er registreret.
- Nedrivningsplan, sortering, containere og mellemlagring er planlagt.
- Affaldsanmeldelse og relevante bilag er forberedt eller indsendt.
- Den udførende virksomhed kan dokumentere de autorisations- og KLS-krav, der gælder for opgaven.
- Den ressourceansvarlige og øvrige ansvarlige er udpeget og instrueret.
- Der er etableret en metode til løbende registrering af materialestrømme, afvigelser og modtagekvitteringer.
Ved tvivl om arealopgørelse, overgangsregler, delvis nedrivning eller fund af problematiske stoffer bør forholdet afklares, før projektet udbydes eller sættes i gang.
